Beim Balkenplan werden die Vorgänge in einer Spalte übereinander geschrieben. Die Vorgangsdauern werden maßstabsgetreu durch einen Balken repräsentiert, die entlang der horizontal aufgetragenen Zeitachse positioniert werden. Die Vorgänge werden gerne so sortiert, dass oben die Vorgänge stehen, die früh und unten jene, die spät beginnen

Balkenplan = Gantt-Chart?

Der Balkenplan ist ein Diagramm zur Visualisierung der Zeitplanung eines Projektes. Die Dauer eines Arbeitspakets wird durch die Länge des Balkens in der Zeitachse symbolisiert. Diese Balken können sowohl Ist- als auch Soll-Daten umfassen. Ereignisse werden als Zeitpunkte dargestellt. Das Gantt-Balkendiagramm (Balken-Netzplan, vernetzter Balkenplan) = Erweiterung des Balkenplan's um die Darstellung der Abhängigkeiten zwischen den Vorgängen - Der Netzplan hingegen bietet eine graphische Darstellung der Abhängigkeiten zwischen Arbeitspaketen, also der Vorgehensweise bei der Projektabwicklung

Der Balkenplan ist die geläufigste Visualisierung des Terminplans

Balkenpläne bilden die Dauer jedes Vorgangs in Form eines horizontalen Balkens ab. Die Balken können sowohl Ist- als auch Soll-Daten umfassen. Ereignisse werden als Zeitpunkte dargestellt. Der vernetzte Balkenplan erweitert die Darstellung um die Abhängigkeiten zwischen den Vorgängen und wird so zu einem Netzplan, der die Abhängigkeiten zwischen Arbeitspaketen - die Vorgehensweise bei der Projektabwicklung - graphisch darstellt.

Der vernetzte Balkenplan wird zur Planung, Visualisierung und Kontrolle der Dauer und Folge von Prozessen eingesetzt. Start- und Endtermin, Zeitbedarf und zeitliche Abhängigkeiten der Aufgaben können damit leicht lesbar dargestellt werden. der vernetzte Balkenplan ist ein grundlegendes Werkzeug des Projektmanagements.

Der vernetzte Balkenplan ist im Projekt allgegenwärtig - Wer hat den Balken- und/oder Netzplan erfunden?

Ursprung

Maßstäblichkeit von Balken und Zeit

Joseph Priestley (1733-1804)

Die Ursprünge des Balkendiagrams liegen bei Joseph Priestley im späten 18. Jahrhundert

Priestley war ein englischer Theologe ("Unitarier") und progressiver Naturwissenschaftler, der die Photosynthese entdeckte und Ideale der Französischen Revolution vertrat.

"Chart of Biography" (1765)

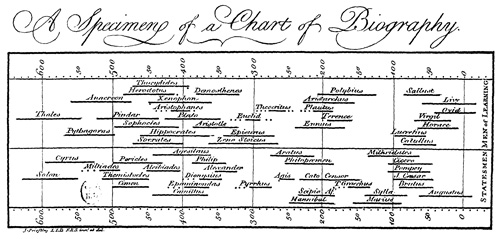

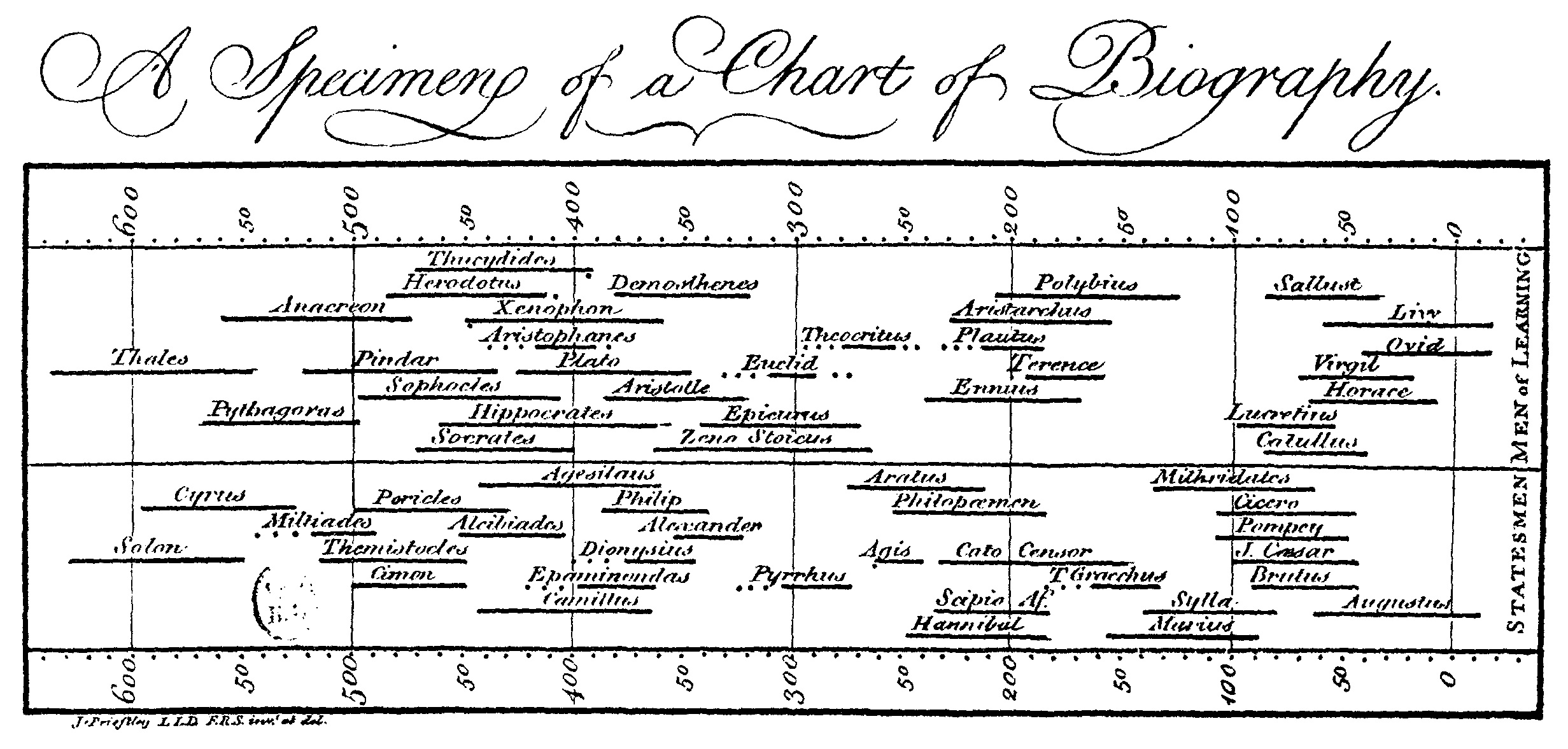

Priestey's Chart of Biography zeigt die früheste Verwendung des Prinzips der Proportionalität von räumlicher Ausdehnung und verstreichender Dauer

Wirtschaftlichen Erfolg jedoch brachten ihm Balkendiagramme, mit denen er historische Zeiträume für die Fortbildung von Bürgertum und Adel visualisierte. Das Prinzip der maßstäblichen Verknüpfung von Länge der Balken mit der Dauer von Zeit wurde vermutlich erstmals 1765 von Joseph Priestley eingesetzt, der somit auch als Erfinder der Infografik gelten kann.

"A New Chart of History" (1769)

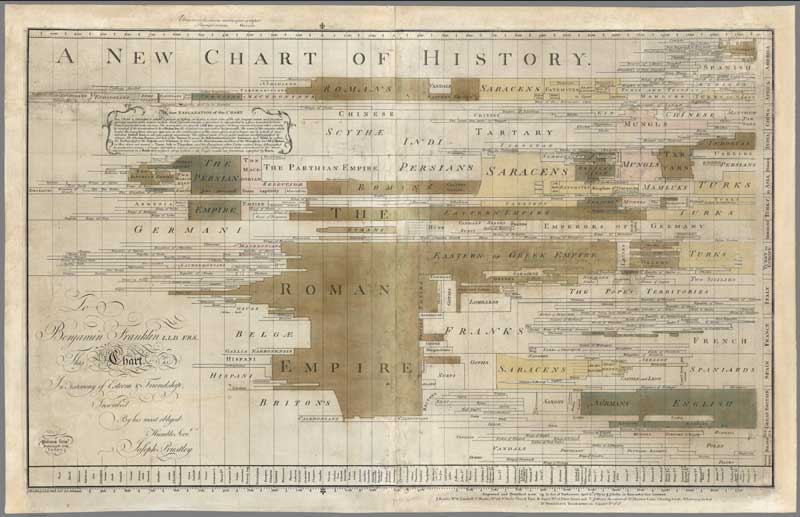

Infografiken erfuhren gegen Ende des 18. Jahrhunderts weite Verbreitung. Sie wurden wie dieser Chart of History, vor allem in der Bildung eingesetzt
Das  Harmonogram (1896)

Das  Harmonogram (1896) ein indikativer Zeitplan

Karol Adamiecki (1866 - 1933)

Karol Adamiecki

Karol Adamiecki war ein polnischer Hüttentechniker, der sich zeitgleich mit, und vermutlich unabhängig von Frederick Winslow Taylor, erfolgreich mit der technischen Verbesserung und Weiterentwicklung von Produktionsprozessen in der Schwerindustrie (des zaristischen Russlands) beschäftigte.

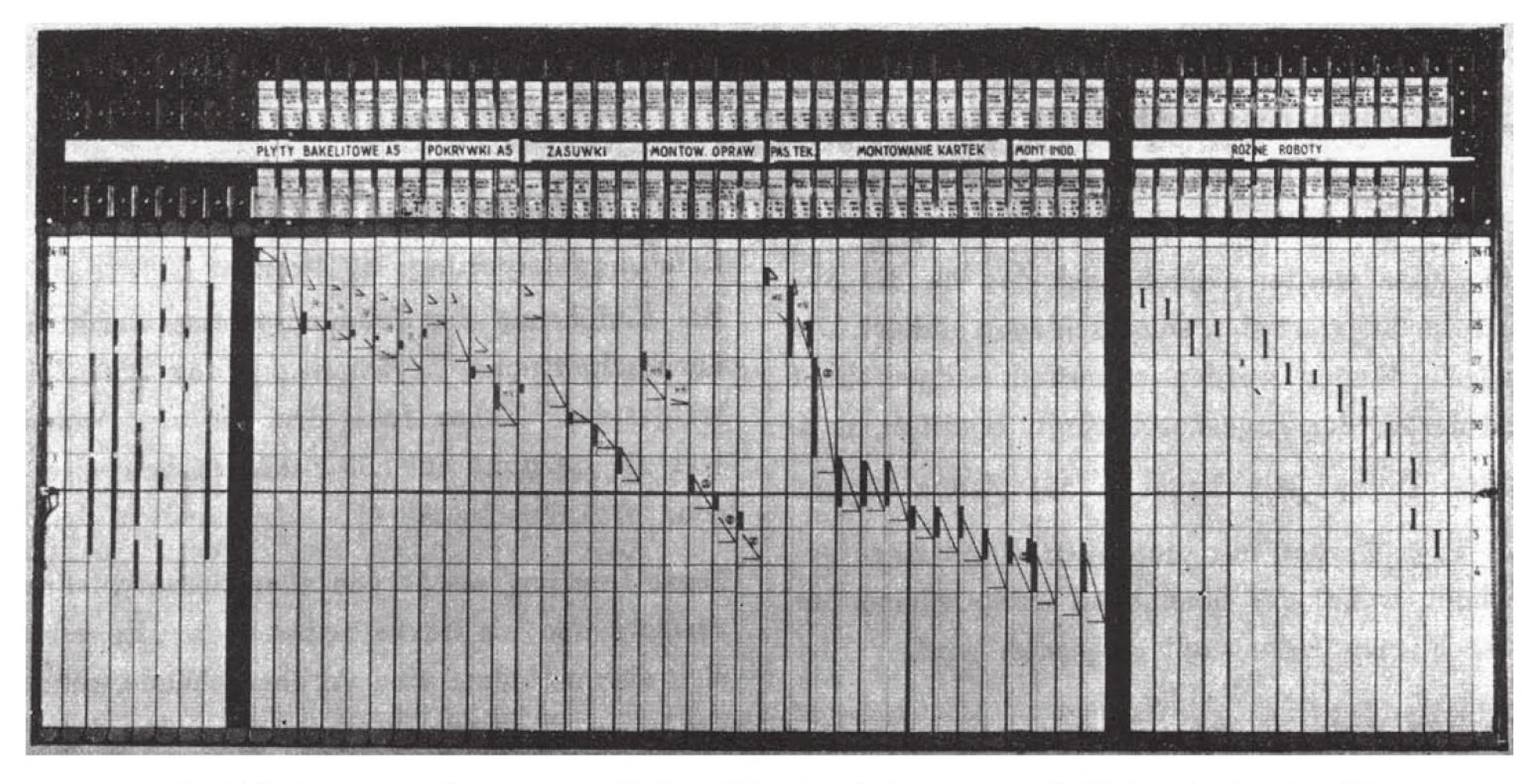

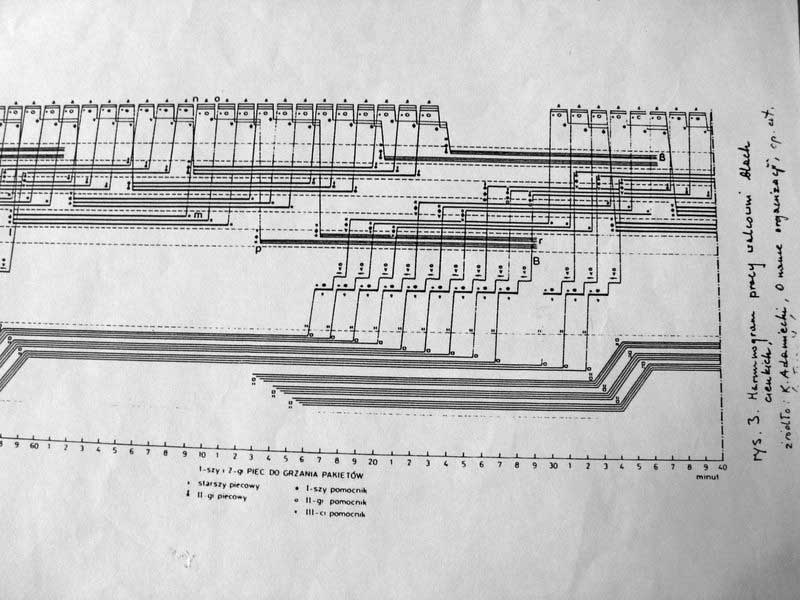

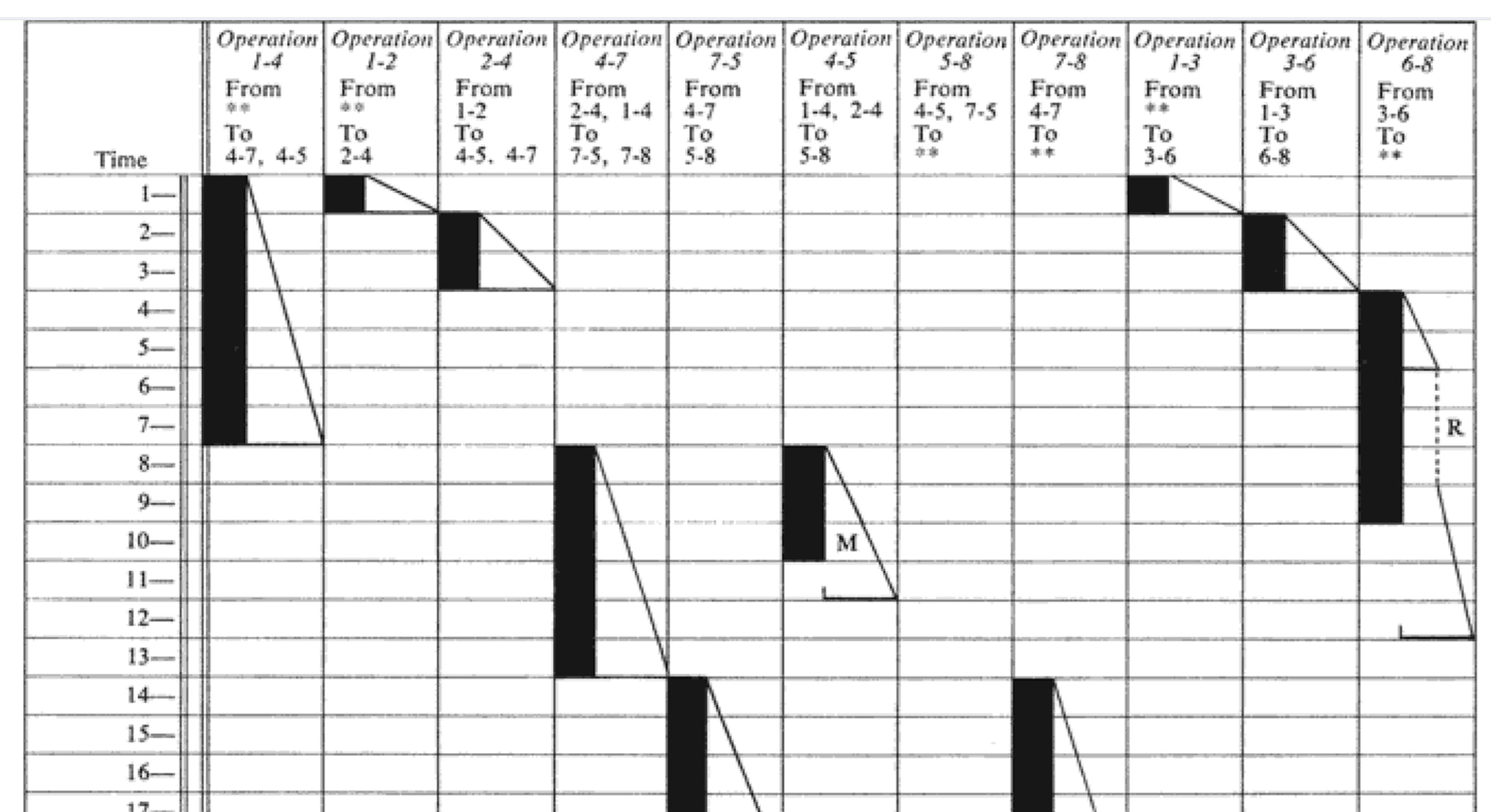

Adamiecki’s Harmonograph - Ein protokybernetisches Werkzeug für das Management des Kritischen Pfades

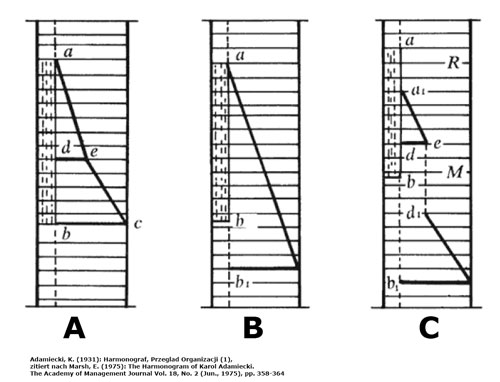

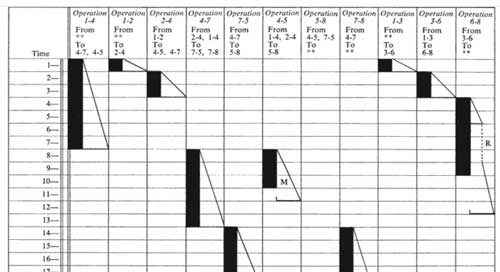

Harmonograph im Detail

Der Harmonograph konnte zur Visualisierung statischer Produktionsvorgaben und nomothetisch, als Managementtool für die Koordinierung, Veränderung und Steuerung fehlerhafter Produktionsprozesse eingesetzt werden. Seine Netzpläne wiesen die Dauer der Zeit von Vorgängen als proportionale vertikale Balken aus.

Mehr
Das Bauprogramm (1912)

Standard im deutschsprachigen Raum, oder elaborierte Abbildung für eine Dissertation?

Dr. Hermann Schürch (1881 - 1957)

Dr. Hermann Schürch

Hermann Schürch war ein Schweizer Bauingenieur, der als Pionier des Stahlbetonbaus seit 1904 für die Fa. Eduard Züblin Projekte realisierte, die Maßstäbe setzten.

1916 legte er an der Technischen Hochschule zu Dresden eine Dissertation über Versuche beim Bau des Langwieser Talüberganges und deren Ergebnisse vor.

Als Schwiegersohn des Gründers übernahm er nach dessen Tod im Jahr 1916 die Firma und machte aus dieser als AG bis 1934 einen europaweit agierenden Großkonzern mit Sitz in Straßburg.

Das Bauprogramm - Terminplanung (1912)

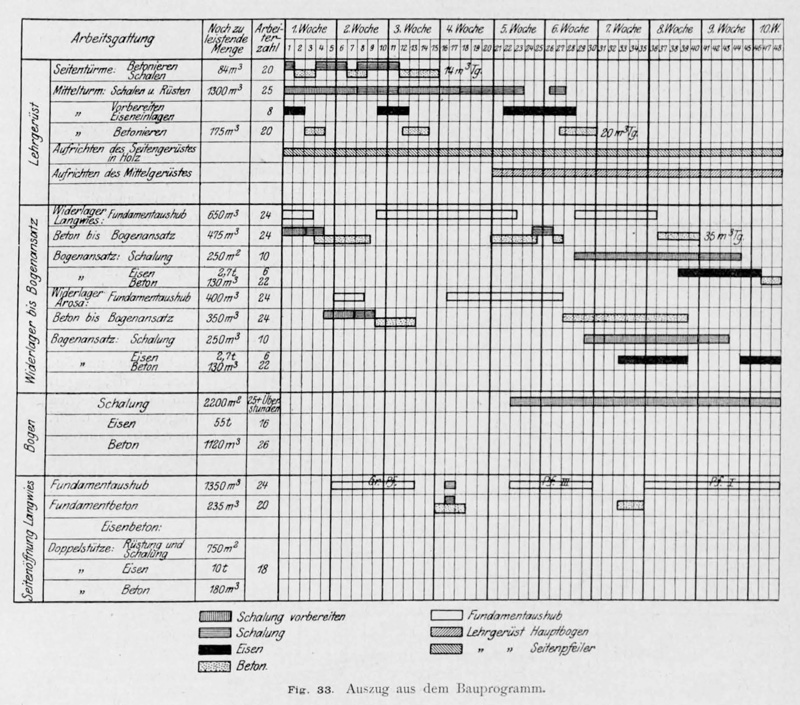

Schürch's Bauprogamm ist die älteste dokumentierte Anwendung eines Balkenplans fürZwecke des Projektmanagements

Der oben stehende "Auszug aus dem Bauprogramm" des Langwieser Viadukt aus einer Publikation von H. Schürch (1915): Der Bau des Talüberganges bei Langwies an der elektrischen Bahn Chur-Arosa. Aus: Armierter Beton (1915). S. 233. zeigt, das elaborierte Projekt-Terminplanung als Balkenplan im deutschsprachigen Raum 1912 eingesetzt wurde.

Projektmanagement mit "Bauprogramm"

"Für die Durchführung der Arbeiten wurde ein ganz genaues graphisches Bauprogramm aufgestellt, von welchem Fig. 33 einen Ausschnitt gibt. Für dasselbe wurde die Woche zu fünf vollen wirklichen Arbeitstagen angenommen und damit allen Unterbrechungen, durch ungünstige Witterung u. a., Rechnung getragen. ... Das Bauprogramm konnte im allgemeinen eingehalten werden, und die wohlüberlegten Baueinrichtungen, die ebenso wie das Bauprogramm, hauptsächlich von Dipl.-lng. J. Müller entworfen wurden, haben sich trefflich bewährt und, trotz ziemlich bedeutender Anlagekosten, als sehr wirtschaftlich erwiesen." H. Schürch (1915)

Das Baustellenprogramm - Arbeits- und Materialflüsse (1912)

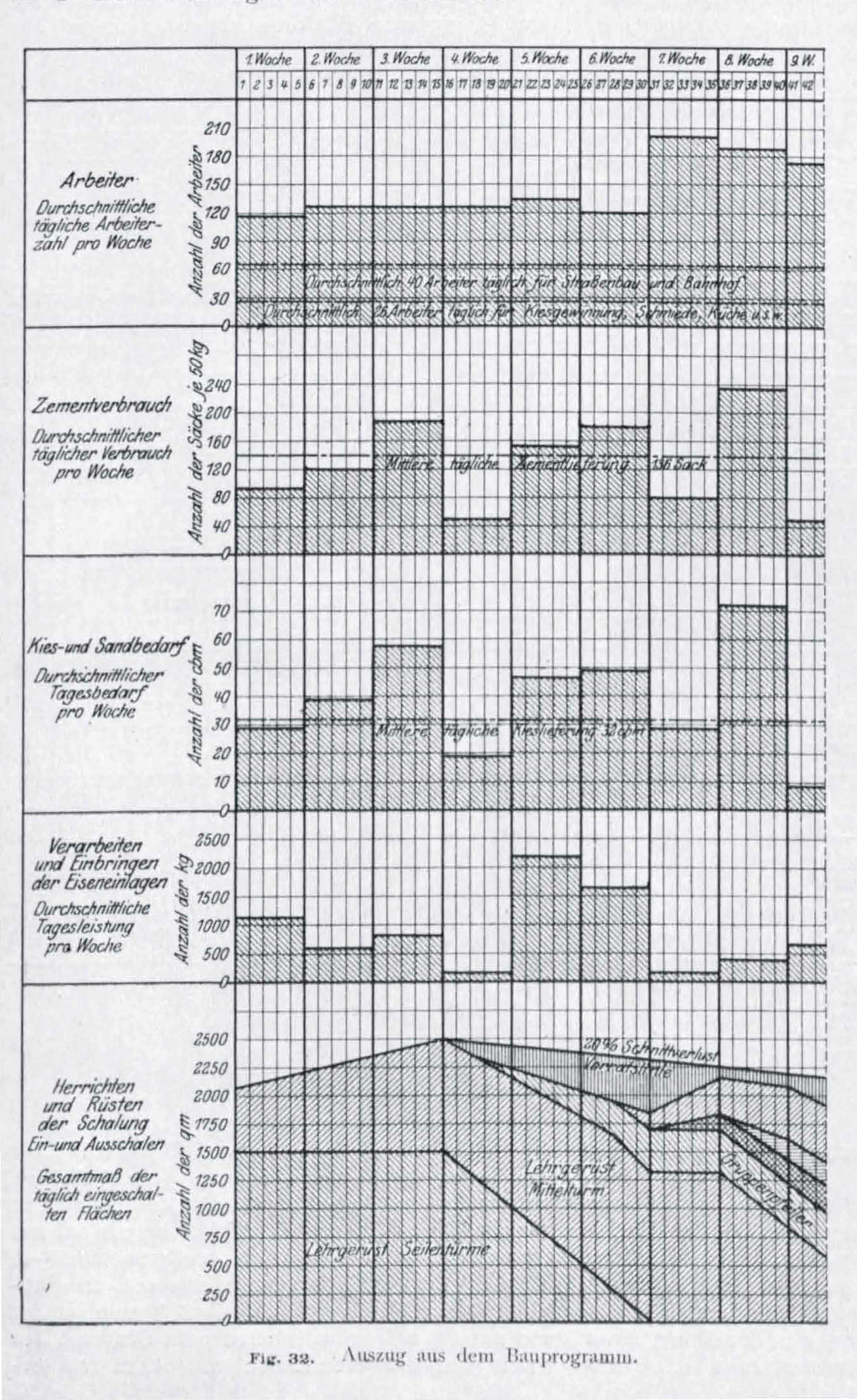

Das Baustellenprogramm beinhaltet auch die Kontrolle von Arbeit und Materialflüssen

Vor allem jedoch regelte Schürch den Arbeitsablauf durch ein präzise ausgearbeitetes grafisches "Bauprogramm", aus dem die Anzahl benötigter Arbeiter und die Materialflüsse ersichtlich waren.

"Durch Zusammenstellung des Bedarfs für alle einzelnen Leistungen
im Bauprogramm ergab sich eine zweite Tabelle (Fig. 32), aus welcher der jederzeitige Gesamtbedarf an Baustoffen und die Gesamtleistung ersichtlich war; mit Rücksicht auf die unsichere und unregelmäßige Zufuhr musste jeweils für entsprechende Vorräte rechtzeitig Vorsorge getroffen werden" H. Schürch (1915) S. 235 s.o.

Viadukt Langwies (1912)

Viadukt Langwies - Eine frühe Ikone des Stahlbetonbaues

Das von H. Schürch in den Jahren 1911 - 1914 erbaute Viadukt war mit einer Stützweite der Bögen von 100 Metern bei seiner Errichtung nicht nur die weitest-gespannte Eisenbahnbrücke der Welt - Das Viadukt gilt im Betonbau aufgrund seiner monolithischen Bauweise (die wartungsanfällige Lagerkonstruktionen und Fahrbahnübergänge überflüssig macht) bis heute als anzustrebendes Ideal.

Schürch projektierte das Langwieser Viadukt im Jahr 1911 nicht alleine mit damals avantgardistischer Technologie und Design, sondern auch mit den damals neusten Organisationsmethoden. Er installierte vor Ort eine Telefonanlage und eine provisorische Hochspannungsleitung um die Baustelle über Kabelkräne mit den benötigten 250 Tonnen Armierungseisen und 7.500 m³ Beton zu versorgen und zu bedienen.

Das Bauprogramm (1912)

Wer hat wann den Termin- und Ressourcenplan im Projektmanagement erfunden?

Henry Laurence Gantt (1861 – 1919)

Henry Laurence Gantt

H. L. Gantt war ein US-amerikanischer Maschinenbauingenieur und Unternehmensberater, der sich in der Zeit des Überganges von Manufaktur- zur Fabrikarbeit Verdienste um die Optimierung der im frühen 20. Jahrhundert immer noch handwerklich orientierten Massenproduktionsstrukturen erworben hat.

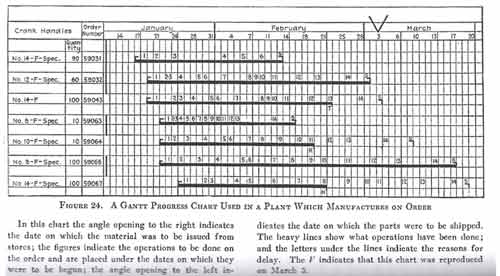

Gantt optimierte die industrielle Produktivität unter anderem, indem er betriebliche Fortbildungen und Boni-Systeme für die Arbeiter entwickelte, die Schwerkraft (Gefälle) und natürliche Beleuchtung in den Produktionsprozess einbezog und diesen effiziensorientiert reorganisierte. Seine Publikationen fokussieren/fördern Transparenz für alle Beteiligten in einem "demokratischen" Produktionsprozess. Wir nennen dies heute Teammanagement.

"Organizing for Work" (1919)

Mittlerweile hat sich das Industrial Engineering im deutschen Sprachraum als eigenständiger Begriff etabliert

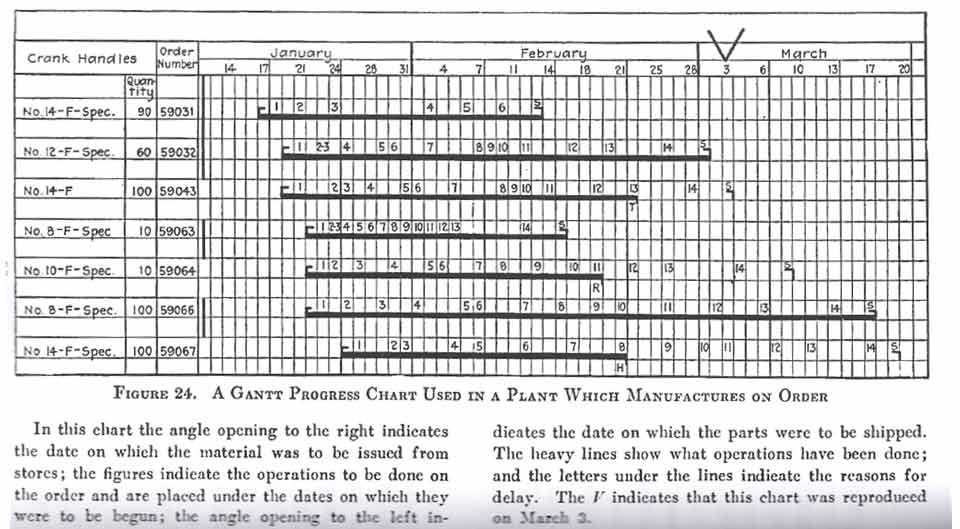

Nach Kriegseintritt der USA im Jahr 1917 beschäftigte sich H. L. Gantt im Auftrag der Bundesregierung der USA mit Produktionssteigung im Schiffsbau. Dieser stand in direktem Wettbewerb mit der leistungsfähigen deutschen Kriegswirtschaft und musste schwere Verluste des U-Boot-Krieges ausgleichen. US-Quellen datieren die Entstehung des "Gantt Chart" auf die Zeit von Gantt's Zusammenarbeit mit der US-Marine, aus der keine Zeugnisse erhalten sind.

Das theoretische Fundament seiner Arbeit - Scientific management (Wissenschaftliche Betriebsführung) - legte H. H.L. Gantt in den Jahren 1887 bis 1893 gemeinsam mit Frederic W. Taylor, dem vermutlich ersten Unternehmensberater der USA. Scientific management zielte - obwohl es diesen Begriff damals noch nicht gab - auf auf die Erhöhung der Produktivität. Nach Gantt und Taylor gehören dazu die empirische Analyse von Arbeitsprozessen, Arbeitsethik, Standardisierung, Abfallvermeidung und Wissenstransfer innerhalb der Arbeiterschaft. H. L. Gantt suchte seine Erkenntnisse auch auf politische Prozesse anzuwenden.

Obwohl Scientific management als eigene Schule durch die industrielle Massenproduktion schon in den 30er Jahren des 20. Jahrhunderts veraltet war und durch das Industrial Engineering (Arbeitsingenieurwesen) von Harold Bright Maynard ersetzt wurde, beinhaltet es viele Themen welche für die Organisation der industriellen Arbeitsprozesse bis heute von Bedeutung sind.

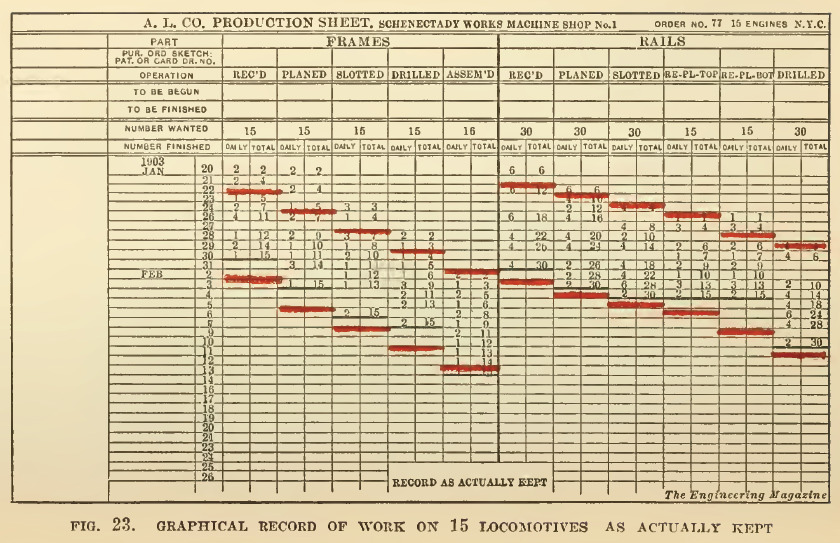

Gantt's Hauptwerk Organizing for Work (1919) erschien in seinem Todesjahr. Darin allerdings, finden sich darin ausschließlich Tabellen die geleistete Arbeit retrospektiv und ohne proportionalen Bezug zu den in Ihnen erhaltenen diskreten Werten darstellen. Näher scheint H. L. Gantt dem Gantt Chart nicht gekommen zu sein.

Tatsächlich taucht der Begriff Gantt Chart erstmals in dem Buch The Gantt Chart a working tool of management (1923) von Gantt's ehemaligen Mitarbeiters Henry Wallace Clark auf.

Henry Wallace Clark (1880 – 1948)

Henry Wallace Clark

H. W. Clark war ein US-amerikanischer Unternehmensberater, der H. L. Gantt 1910 kennen lernte, als dieser die Remington Typewriter Company reorganisierte. 1919 wurde er in Gantt's leitender Ingenieur. In den 20er und 30er Jahren war H.W. Clark der Evangelist von Gantt's Lehre, die er in den USA und Europa mit seiner eigenen Firma und Publikationen wie The Gantt chart, a working tool of management (1922) verbreitete.

Mit der Gründung des Reichsausschuss für Arbeitszeitermittlung REFA (1924) wurde die Normierung von Arbeit auch in Deutschland vorangetrieben. Hier wurde sie von Nationalsozialisten fleißig zur Identifizierung von "Bummelanten" eingesetzt, was dem "Taylorismus" in Deutschland ein unverdient schlechtes Image einbrachte.

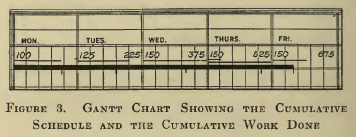

H. W. Clark's "Gantt Chart" (1923)

Komplexität ist ein überwältigendes Merkmal von Projekten

Faktisch wurde der Balkenplan - dank der Arbeit von H. W. Clark - in den Jahrzehnten nach Gantt's Tod in den USA als "Gantt Chart" zu einem wichtigen Steuerungsinstrument großer und erfolgreicher Infrastruktur-Projekte, wie Hoover-Damm und Interstate-Highway-System.

Clark's Wirken für die Verbreitung der Organisationsprinzipien von H. L. Gantt und deren erfolgreiche Anwendung veranlassten die American Society of Mechanical Engineers (ASME) 1929 zur Stiftung der Henry Laurence Gantt Medal, die bis heute jährlich vergeben wird. Es gibt gute Gründe H. L. Gantt zu ehren. Das Gantt Chart jedoch gehört nicht zu ihnen.

Jedoch hat H. L. Gantt nie behauptet den Gantt Chart erfunden zu haben. Tatsächlich waren, wie die Arbeit von H. Schürch beweist und die von K. Adamiecki vermuten lässt, Balkennetzpläne in Europa schon Jahrzehnte vor dem ersten Gantt Chart im Einsatz.

Das Bauprogramm (1912)

Weshalb wird der Balkennetzplan
H. L. Gantt zugeschrieben?

Drei unabhängige Erfinder

Adamiecki, Schürch und Gantt

Wir wissen nicht ob Taylor, Gantt und Clark, die Protagonisten des Scientific Management die Größe gehabt hätten den Balkennetzplan als Adamiecki-Harmonogram (zu viele Silben), Schüch-Plan (Umlaute haben wir nicht) oder Bauprogramm (Im 20. Jahrhundert zu Deutsch) zu bezeichnen, wenn Ihnen deren (auf deutsch und polnisch verbreitete Arbeiten) bekannt gewesen wären.

Das war sicher nicht der Fall. Kommunikationswege und Sprachkenntnisse waren andere als heute und der Krieg mag das seine dazu beigetragen haben den wissenschaftlichen Austausch zu unterbinden. Faktisch etablierten Clark und Maynard den Gantt Chart im Sprachgebrauch des Industrial Engineering auch über die anglo-amerikanische Welt hinaus.

Das Jahrhundert der USA

Die USA prägten das 20. Jahrhundert

Projektmanagement als kybernetische Disziplin, speziell die Theorie des Kritischen Pfades und PERT, wurden in den 50er und 60er Jahren des 20. Jahrhunderts in den USA entwickelt und dort auch digitalisiert. 1983 legten Joel Koppelman und Dick Faris mit Primavera P3 erstmals eine Anwendungssoftware vor die Verbreitung im Militärisch-industriellen Komplex sowie der Energiebranche der USA fand. Die Balkenplanansicht benannten Sie, wie im Werk von H. W. Clark gelehrt, nach H.L. Gantt.

Mit Erscheinen des Personal Computer bekam der "Gantt Chart" mächtigen Schub: Microsoft benannte die Balkenplanansicht seiner grundsätzlich als Kopie von Primavera P3 aufgezogenen Projektmanagement-Software 1998 ebenfalls nach H.L. Gantt.

Marktmacht Microsoft

Microsoft Project verbreitete die Bezeichnung des Balkendiagramms als Gantt Diagramm weltweit

Damit wurden die Weichen zu Gunsten des Gantt-Diagramm's bis heute gestellt, denn Microsoft Project dominiert Markt für Projektmanagement-Software klar, nach Zahl der Installationen und Benutzer.

ANSICHT / GANTT-DIAGRAMM

Die Bezeichnung Gantt Diagramm beruht auf der irrtümlichen Bezeichnung des Balken-Netzplans durch führende US-Software

Auch Oracle Primavera P6 nennt seine Balken-Netzplanansicht nach H.L. Gantt.

Microsoft lancierte Project Mitte der 80er Jahre am Markt. Die Software litt zunächst nicht alleine unter fehlerhaften Begrifflichkeiten, sondern auch unter fehlerhaften Funktionen, was Ihre Verbreitung trotz der Marktmacht von Microsoft zunächst begrenzte. Auch gab es für große Projekte bereits ein etabliertes, UNIX-basiertes Projektmanagementsystem namens Primavera, das Microsoft bis heute als Vorbild für Project dient. Auch Primavera kennt das Gantt-Diagramm.

Seit 2000 hat Microsoft die Leistungsfähigkeit seines Betriebssystems wesentlich steigern können und Project reifte zu einer umfassenden und stabileren Software heran. Nach Zahl der Installationen und Benutzer ist Microsoft Project auch in Deutschland klar die führende Software die die Sprache ihrer Benutzer geprägt hat.

Begriffliche Entwicklung im Spiegel der Literatur

Mit Google Books Ngram Viewer können wir die relative Häufigkeit von Begriffen und Begriffskombinationen in der von Google eingescannten Literatur zwischen 1800 und 2008 in verschiedenen Sprachräumen untersuchen, das Ngram (Diagramm eines in N Fragmente zerlegten Textes) zeigt zunächst einmal das Gantt-Diagramm in der von Google erfassten deutschsprachigen Literatur klar von "Bauprogramm" dominiert wird.

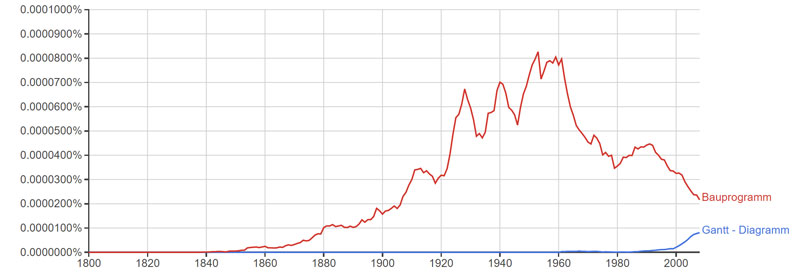

"Gantt-Diagramm" und "Bauprogramm" im deutschsprachigen Raum

Projektdefinition

Es ist zu vermuten werden, dass der Begriff "Bauprogramm" hier nicht immer im Sinne eines "Vernetzten Balkenplans" verwendet wird. Es gab, gerade im Deutschland der 50er Jahre, auch viele öffentliche "Bauprogramme".

Nach 1960 sinkt die Häufigkeit der Verwendung des Begriffes in Deutschland bis in die 80er Jahre stark ab. was sowohl mit der weitgehenden Fertigstellung großer öffentlicher Wiederaufbauprogramme in den 60er Jahren, als auch mit der beginnenden Übernahme von Begrifflichkeiten des Industrial Engineering, also auch dem des Gantt Charts in Deutschland erklärt werden kann.

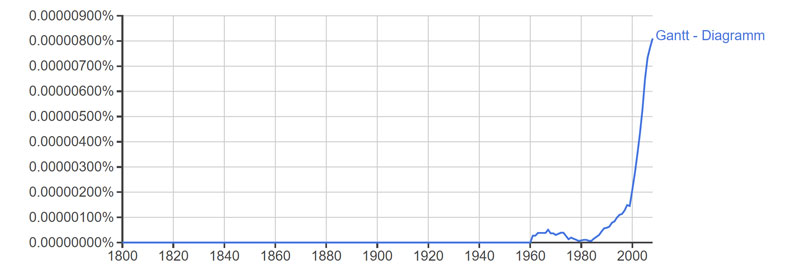

"Gantt-Diagramm" im deutschsprachigen Raum

Projektdefinition

Die genauere Betrachtung von "Gantt-Diagramm" zeigt, wie der Begriff ab 1960 in der deutschsprachigen Literatur auftaucht, dann aber, vielleicht im Zuge der Eindeutschung des "Arbeitsingenieurwesens" in den 70er Jahren, wieder an Bedeutung verliert.

Seit Mitte der 80er Jahre jedoch - ganz extrem seit dem Jahr 2000 - wird der Begriff "Gantt-Diagramm" in Deutschland inflationär eingesetzt.

Sollen Erfinder und Entdecker durch die Verknüpfung Ihrer Namen mit der Erfindung geehrt werden?

Die Idee erscheint zunächst einmal gut. Manchen Innovatoren verdanken wir sehr viel und innerhalb der ursprünglichen Kultur ist diese Vorgehensweise auch oft zielführend: In Deutschland weiss jeder was ein Roentgen-Apparat ist. Im Ausland ist dies weniger wahr.

Schon aus diesem Grunde sollten Erfindungen nicht mit dem Namen des Erfinders sondern viel mehr mit mit Ihren wesentlichen Eigenschaften benannt werden: Balken Netzplan!

Dagegen spricht offensichtlich auch, das Urheberschaft nicht immer zweifesfeie geklärt und - wie im Fall des Gantt-Diagramms - auch falsch zugeschrieben werden kann.

Referenzen

Offene Präsenzseminare

Dies ist lediglich ein Ausschnitt unseres Terminangebotes. Um alle Seminarangebote zu prüfen verwenden Sie bitte die    Datenmaske

Seminarthema Niveau Dauer  Anfang (9:00) Ende (16:30) Ort  Preis  USt  Brutto  SNr
 Oracle Primavera Risk Analysis (OPRA) Kompakt3 Tage Mon 16.06.25 09:00Mit 18.06.25 16:30 Berlin 3.210,00 € 609,90 € 3.819,90 € 354
 Primavera P6 Professional Project Management (PPM) Aufbau3 Tage Mit 02.07.25 09:00Fre 04.07.25 16:30 Frankfurt 5.010,00 € 951,90 € 5.961,90 € 451
 Primavera P6 Professional Project Management (PPM) Kompakt4 Tage Mon 14.07.25 09:00Don 17.07.25 16:00 Frankfurt 3.740,00 € 710,60 € 4.450,60 € 543
 Primavera P6 Professional Project Management (PPM) Kompakt4 Tage Die 15.07.25 09:00Fre 18.07.25 16:00 Köln 3.150,00 € 598,50 € 3.748,50 € 559
 Primavera P6 Professional Project Management (PPM) Grundlagen3 Tage Mit 16.07.25 09:00Fre 18.07.25 16:30 Hamburg 2.870,00 € 545,30 € 3.415,30 € 549
 Primavera P6 Professional Project Management (PPM) Aufbau3 Tage Mon 28.07.25 09:00Mit 30.07.25 16:30 Frankfurt 5.010,00 € 951,90 € 5.961,90 € 489
 Oracle Primavera Risk Analysis (OPRA) Kompakt3 Tage Mit 30.07.25 09:00Fre 01.08.25 16:30 Bonn 3.210,00 € 609,90 € 3.819,90 € 521
 Primavera P6 Installation (EPPM & PPM) Kompakt4 Tage Die 05.08.25 09:00Fre 08.08.25 16:00 Köln 1.810,00 € 343,90 € 2.153,90 € 1988
 Primavera P6 Professional Project Management (PPM) Kompakt4 Tage Mon 11.08.25 09:00Don 14.08.25 16:00 Köln 3.150,00 € 598,50 € 3.748,50 € 588
 Primavera P6 Professional Project Management (PPM) Grundlagen3 Tage Mit 13.08.25 09:00Fre 15.08.25 16:30 Hamburg 2.870,00 € 545,30 € 3.415,30 € 606
 Oracle Primavera Risk Analysis (OPRA) Kompakt3 Tage Mon 06.10.25 09:00Mit 08.10.25 16:30 Frankfurt 3.210,00 € 609,90 € 3.819,90 € 811
 Oracle Primavera Risk Analysis (OPRA) Kompakt3 Tage Mit 08.10.25 09:00Fre 10.10.25 16:30 Hamburg 3.210,00 € 609,90 € 3.819,90 € 864
 Primavera P6 Professional Project Management (PPM) Kompakt4 Tage Die 16.12.25 09:00Fre 19.12.25 16:00 Hamburg 3.740,00 € 710,60 € 4.450,60 € 1130
 Primavera P6 Professional Project Management (PPM) Kompakt4 Tage Mon 29.12.25 09:00Fre 02.01.26 16:00 Frankfurt 3.740,00 € 710,60 € 4.450,60 € 1112
 Primavera P6 Professional Project Management (PPM) Kompakt4 Tage Mon 29.12.25 09:00Fre 02.01.26 16:00 Köln 3.150,00 € 598,50 € 3.748,50 € 1116
 Oracle Primavera Risk Analysis (OPRA) Kompakt3 Tage Mit 07.01.26 09:00Fre 09.01.26 16:30 München 3.210,00 € 609,90 € 3.819,90 € 1153
 Oracle Primavera Risk Analysis (OPRA) Kompakt3 Tage Mon 12.01.26 09:00Mit 14.01.26 16:30 Bonn 3.210,00 € 609,90 € 3.819,90 € 1188
 Primavera P6 Professional Project Management (PPM) Aufbau3 Tage Mon 12.01.26 09:00Mit 14.01.26 16:30 Frankfurt 5.010,00 € 951,90 € 5.961,90 € 1204
 Primavera P6 Professional Project Management (PPM) Aufbau3 Tage Mon 12.01.26 09:00Mit 14.01.26 16:30 Frankfurt 5.010,00 € 951,90 € 5.961,90 € 1202
 Oracle Primavera Risk Analysis (OPRA) Kompakt3 Tage Mon 02.02.26 09:00Mit 04.02.26 16:30 Köln 3.210,00 € 609,90 € 3.819,90 € 1252
 Primavera P6 Professional Project Management (PPM) Kompakt4 Tage Mon 23.02.26 09:00Don 26.02.26 16:00 Frankfurt 3.740,00 € 710,60 € 4.450,60 € 1399
 Primavera P6 Professional Project Management (PPM) Kompakt4 Tage Die 10.03.26 09:00Fre 13.03.26 16:00 Hamburg 3.740,00 € 710,60 € 4.450,60 € 1443
 Primavera P6 Professional Project Management (PPM) Grundlagen3 Tage Mon 16.03.26 09:00Mit 18.03.26 16:30 Frankfurt 2.250,00 € 427,50 € 2.677,50 € 1435
 Primavera P6 Professional Project Management (PPM) Kompakt4 Tage Mon 23.03.26 09:00Don 26.03.26 16:00 Köln 3.150,00 € 598,50 € 3.748,50 € 1424
 Primavera P6 Professional Project Management (PPM) Kompakt4 Tage Mon 23.03.26 09:00Don 26.03.26 16:00 Frankfurt 3.740,00 € 710,60 € 4.450,60 € 2936
 Primavera P6 Professional Project Management (PPM) Grundlagen3 Tage Mit 25.03.26 09:00Fre 27.03.26 16:30 Hamburg 2.870,00 € 545,30 € 3.415,30 € 1486
 Primavera P6 Professional Project Management (PPM) Grundlagen3 Tage Mit 15.04.26 09:00Fre 17.04.26 16:30 München 2.870,00 € 545,30 € 3.415,30 € 2110
 Primavera P6 Professional Project Management (PPM) Aufbau3 Tage Mon 20.04.26 09:00Mit 22.04.26 16:30 Hamburg 5.010,00 € 951,90 € 5.961,90 € 1639
 Primavera P6 Professional Project Management (PPM) Kompakt4 Tage Mon 20.04.26 09:00Don 23.04.26 16:00 Bonn 3.150,00 € 598,50 € 3.748,50 € 1669
 Oracle Primavera Risk Analysis (OPRA) Kompakt3 Tage Mon 04.05.26 09:00Mit 06.05.26 16:30 München 3.210,00 € 609,90 € 3.819,90 € 1718

 Vollständiger Download

Inhouse Schulung

Welche Vorteile kann Ihnen unsere Inhouse-Schulung bieten?

Terminabsprache

Individuelle Terminabsprache

Sie können sich von den Terminen unserer offenen Präsenz-Seminare unabhängig machen

Flexible Ortswahl

Überall. Gerne auch auf der ISS

Sie und Ihre Teilnehmer sparen wertvolle Zeit und zusätzliche Reise- und Hotelkosten

Sprachauswahl

Primavera P6 GUI und Sprache

Wir passen das GUI der Software, Dauer und Agenda der Fortbildung an Ihre besonderen Interessen und die Bedürfnisse Ihres Hauses an

Maßarbeit

Individuelle Inhouse Schulung Primavera P6

Wir passen die Seminarsprache an Ihre Anforderungen an (Deutsch/Englisch)

Kostenvorteil

Sie stellen Räumlichkeiten und Lizenzen

Kostenvorteil gegenüber unseren Offenen Seminaren - in Abhängigkeit von unseren Reisekosten - ab zwei Teilnehmern

Kontakt

Sie stellen Räumlichkeiten und Lizenzen

+49 (+228) 53 441 144

+49 (+173) 7456971

Referenzen

Fragen Sie Teilnehmer nach ihren Erfahrungen mit unserem Training

Thema Firma Teilnehmer   Telefon  PLZ Ort Rdat
Primavera P6 Professional Seminar GrundlagenINEOS Manufacturing Deutschland GmbHSabine Strauch +49 221 3555 28304  D 50769  Köln2024-03-13
Primavera P6 Professional Seminar GrundlagenShell Deutschland Oil GmbH Serap Karahanogullari +49 (0) 2236 / 793 818 D 50389  Wesseling2023-09-01
Primavera P6 Professional Webinar KompaktEEW SPECIAL PIPE CONSTRUCTIONS GMBHFranz Grosse  +49 (0) 381 81716-561 D 18147  Rostock2023-05-11
Oracle Primavera Risk Analysis Seminar KompaktTenneT TSO GmbHMaria Jäschner +49 921 50740-4752  DE 95448  Bayreuth2023-05-02
Oracle Primavera P6 Seminar GrundlagenDeloitte GmbH WirtschaftsprüfungsgesellschaftJohanna Kappl +49 89 29036 – 0 DE 81669  München2023-04-09
Oracle Primavera P6 Seminar KompaktArianeGroup GmbHLudwig Hofmann +49 6298 939 1270 D 74239  Lampoldshausen2023-04-08
Oracle Primavera P6 Seminar GrundlagenEnBW Energie Baden-Württemberg AGClaudia Fölz +49 711 289-89202 DE 70567  Stuttgart2023-03-27
Oracle Primavera P6 Seminar KompaktFERCHAU GmbH Marcel Beyer  +49 221 700919-29 D 50829  Köln2023-02-06
Oracle Primavera P6 Seminar KompaktBakerHicks AGMohamed Akkad +41 79 795 80 99 D 3226  Vetschau2022-12-11
Oracle Primavera P6 Seminar KompaktHRS Real Estate AG Wade Hookham +41 58 122 80 00 CH 8050  Zürich2022-11-25
Oracle Primavera P6 Seminar GrundlagenPORR GmbH & Co. KGaACarin Meißner 49 211 159223-426 DE 40472  Düsseldorf2022-11-18
Microsoft Project Seminar KompaktEGK ENTSORGUNGSGESELLSCHAFT KREFELD GmbH & Co. KG Jerg Mörters  +49 2151 495 713 D 47829  Krefeld 2022-10-23
Oracle Primavera P6 Schulung KompaktSteelwind Nordenham GmbHTimo Köhler +49 4731 3632-221 D 26954  Nordenham2022-08-25
Oracle Primavera Risk Analysis Webinar KompaktOMV Downstream GmbHNatalia Garcia Bertrand  +43 (1) 40 440-40874 AT 2320  Wien2022-05-15
Microsoft Project Seminar KompaktNord Stream AGMichael Sarakhan +41 41 766 93 20  CH 6302   Zug2022-03-31
Microsoft Project Seminar KompaktPTC Rail OEM GmbHRamona Pank +49 30 297725-368 D 13507  Berlin 2022-03-08
Microsoft Project Seminar GrundlagenSÜDWESTDEUTSCHE ROHRLEITUNGSBAU GmbH Christian Stoffers +49 69 944325 – 23 D 60314  Frankfurt Main2021-09-23
Oracle Primavera P6 Seminar Kompaktse-austria GmbH & Co. KGHerbert Holzleitner  AT 4861  Schörfling am Attersee2021-09-08
Microsoft Project Seminar KompaktPROSE GmbHPierre Berbach +49 30 75 44 90 844 D 12099  Berlin2021-07-09
Microsoft Project Schulung KompaktKapsam GmbHDavid Carro +49 160 92225216 D 50825  Köln2021-05-10

  Download der Kontakte
